공급 범위
여섯 공정
어느 공정을 누가 맡고 며칠 걸리는지 한 표에 넣었습니다. 중간에 업체가 바뀌지 않습니다.
| 공정 | 소요 기간 | 담당 |
|---|---|---|
| 01현장 실측 · 기본설계 | 소요 기간방문 1일 · 조서 3~5영업일 | 담당우강테크 기술팀 |
| 02규격 확정 · 제작 | 소요 기간2~4주 (모듈 발주 리드타임 포함) | 담당우강테크 기술팀 · 모듈 공급사 |
| 03구조 · 취부 시공 | 소요 기간1~3일 (화면 크기 · 작업 높이에 따라 변동) | 담당우강테크 시공팀 · 고소작업 협력사 |
| 04전기 · 통신 배선 | 소요 기간1~2일 | 담당우강테크 시공팀 · 전기공사업 등록업체 |
| 05제어 설정 · 시운전 검사 | 소요 기간1일 | 담당우강테크 기술팀 |
| 06인계 · 운영 · 유지보수 | 소요 기간인계 1일 · 이후 상시 | 담당우강테크 기술팀 (A/S 접수 창구) |
표준 공정안 기준 전체 4~6주입니다. 확정 일정은 현장 실측 후 견적서에 적습니다. 구조·전기 수치는 구조기술사와 전기 검토를 거쳐 확정되며, 그 전 값은 초안으로 표기합니다.
공정마다 실제로 하는 일
항목을 누르면 그 공정에서 저희가 무엇을 하는지 펼쳐집니다.
01현장 실측 · 기본설계

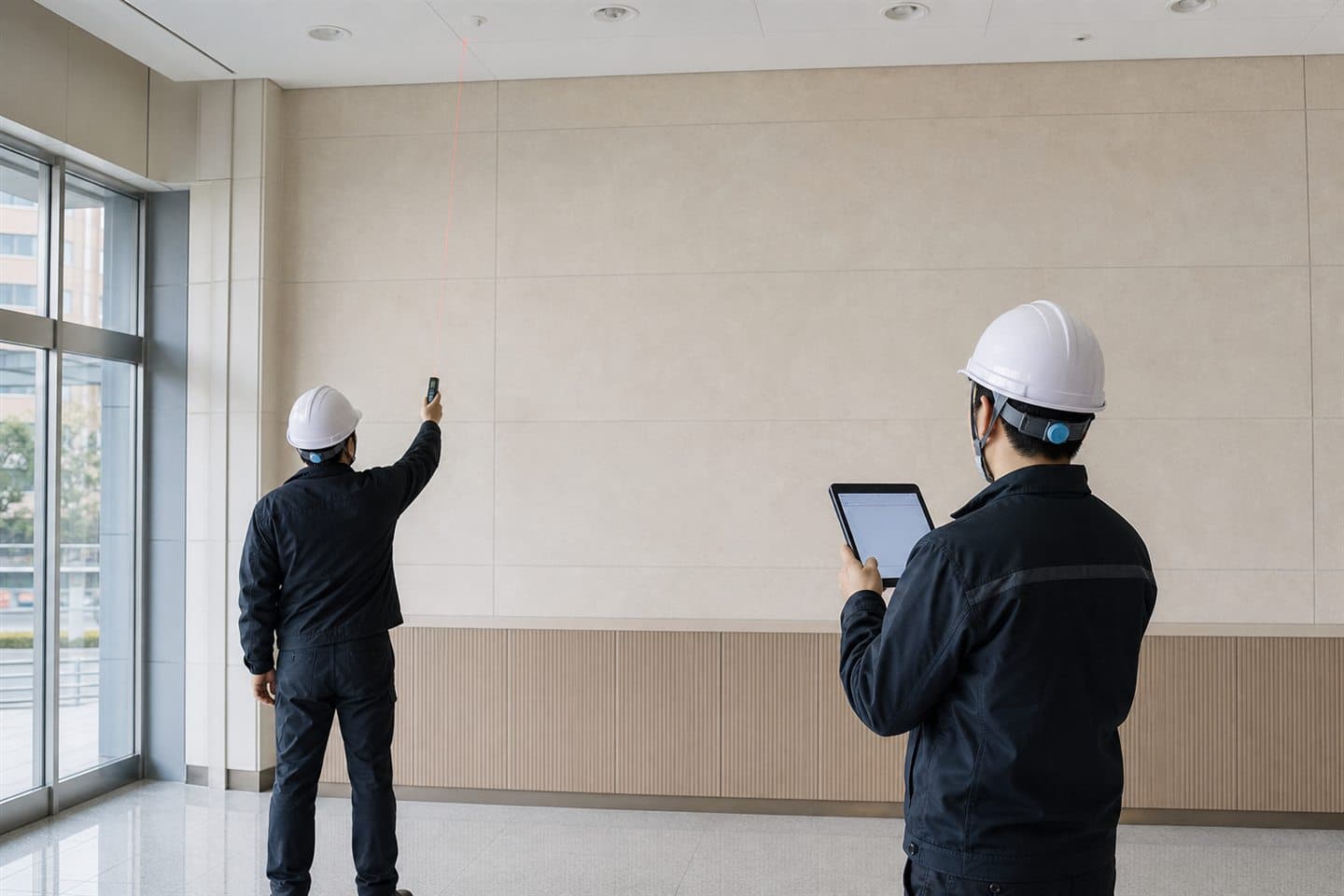

얼마나 떨어져서 보는지, 바닥에서 몇 미터인지, 전기를 어디서 끌어오는지를 직접 가서 잽니다. 사진만 보고 규격을 정하지 않습니다.
- 소요 기간
- 방문 1일 · 조서 3~5영업일
- 담당
- 우강테크 기술팀
02규격 확정 · 제작

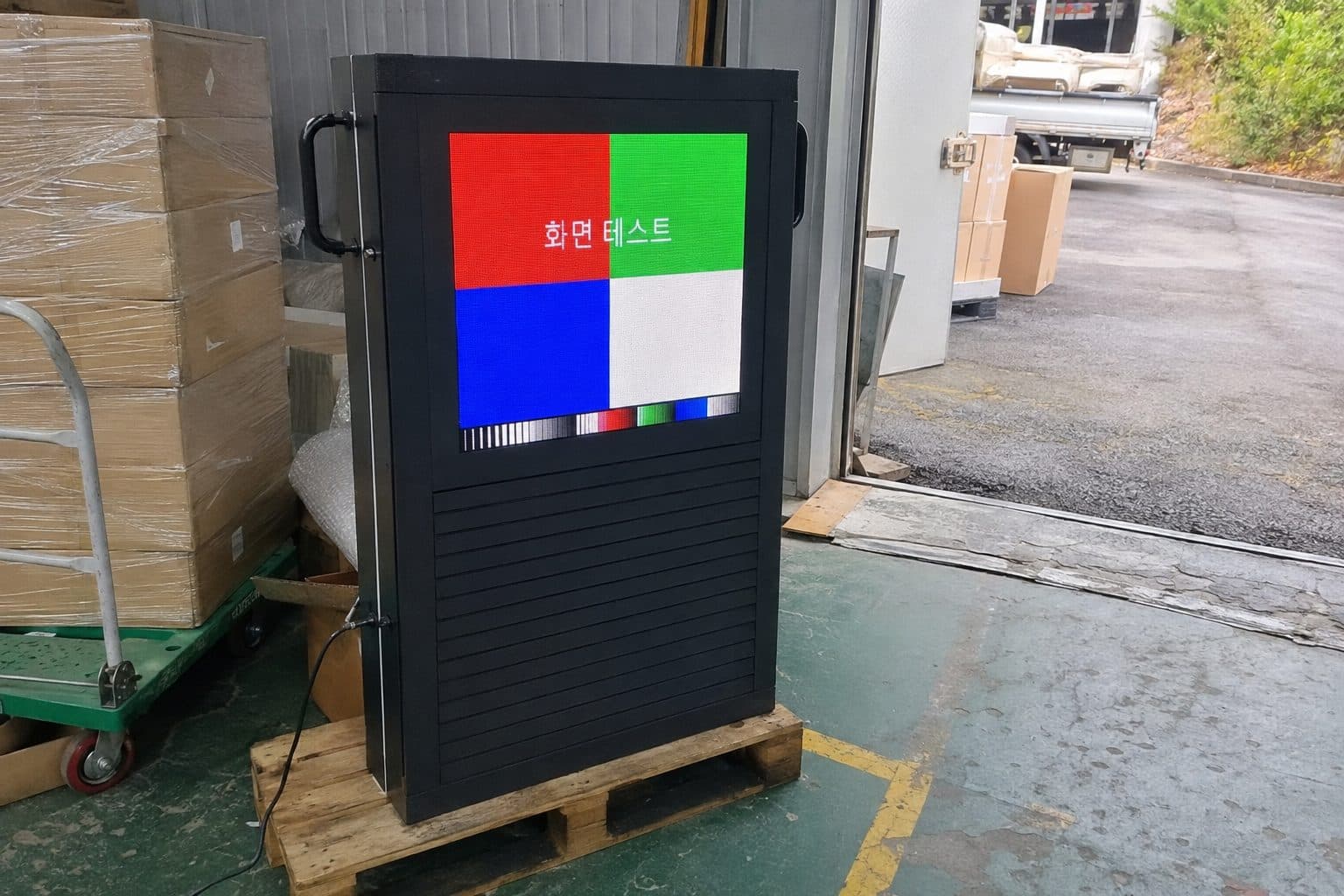

실측값으로 화소 간격과 화면 크기, 밝기, 방수 등급을 확정합니다. 조립한 뒤 화면을 다 켜서 색이 고른지 보고, 여기서 걸리면 현장에 안 내보냅니다.
- 소요 기간
- 2~4주 (모듈 발주 리드타임 포함)
- 담당
- 우강테크 기술팀 · 모듈 공급사
03구조 · 취부 시공

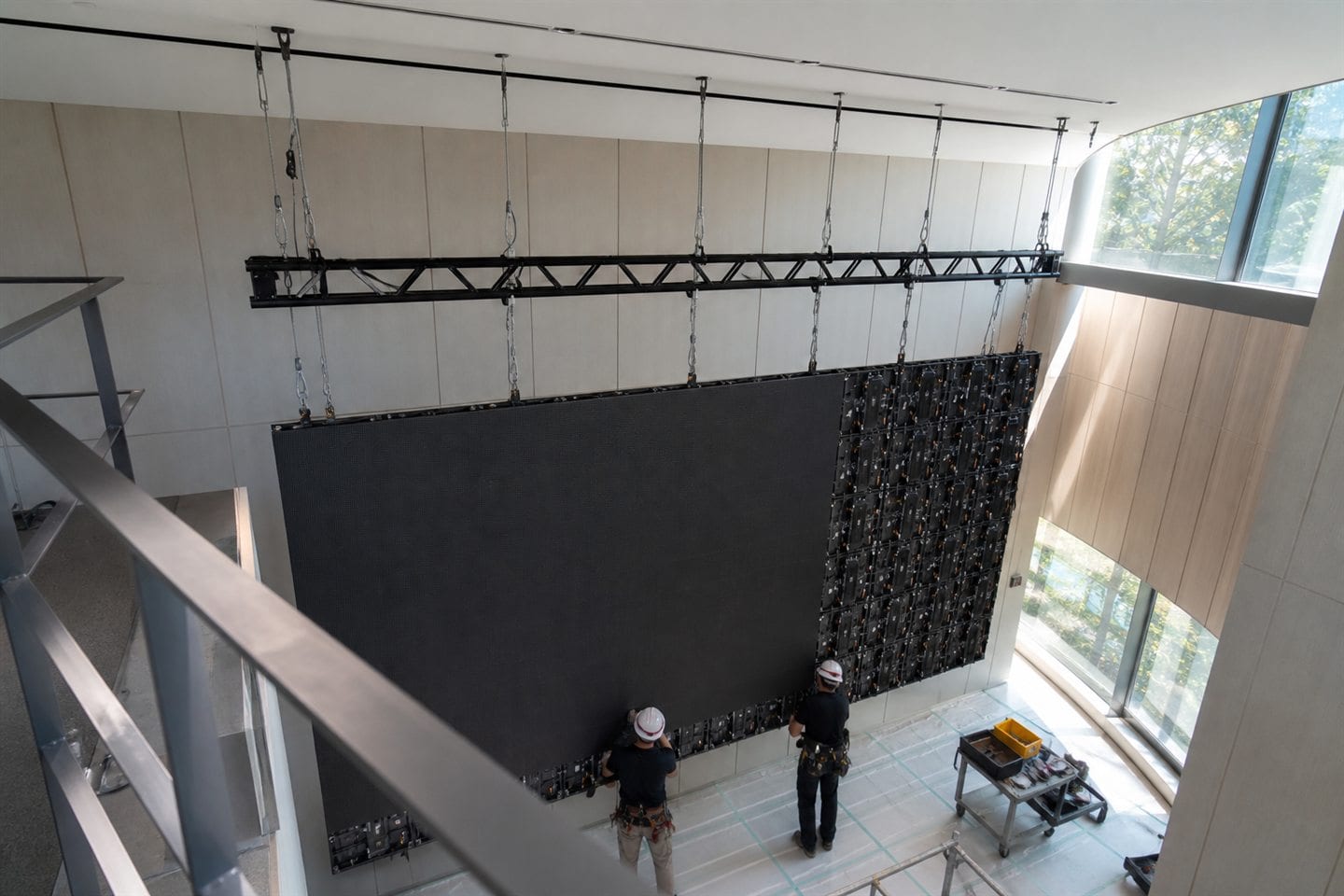

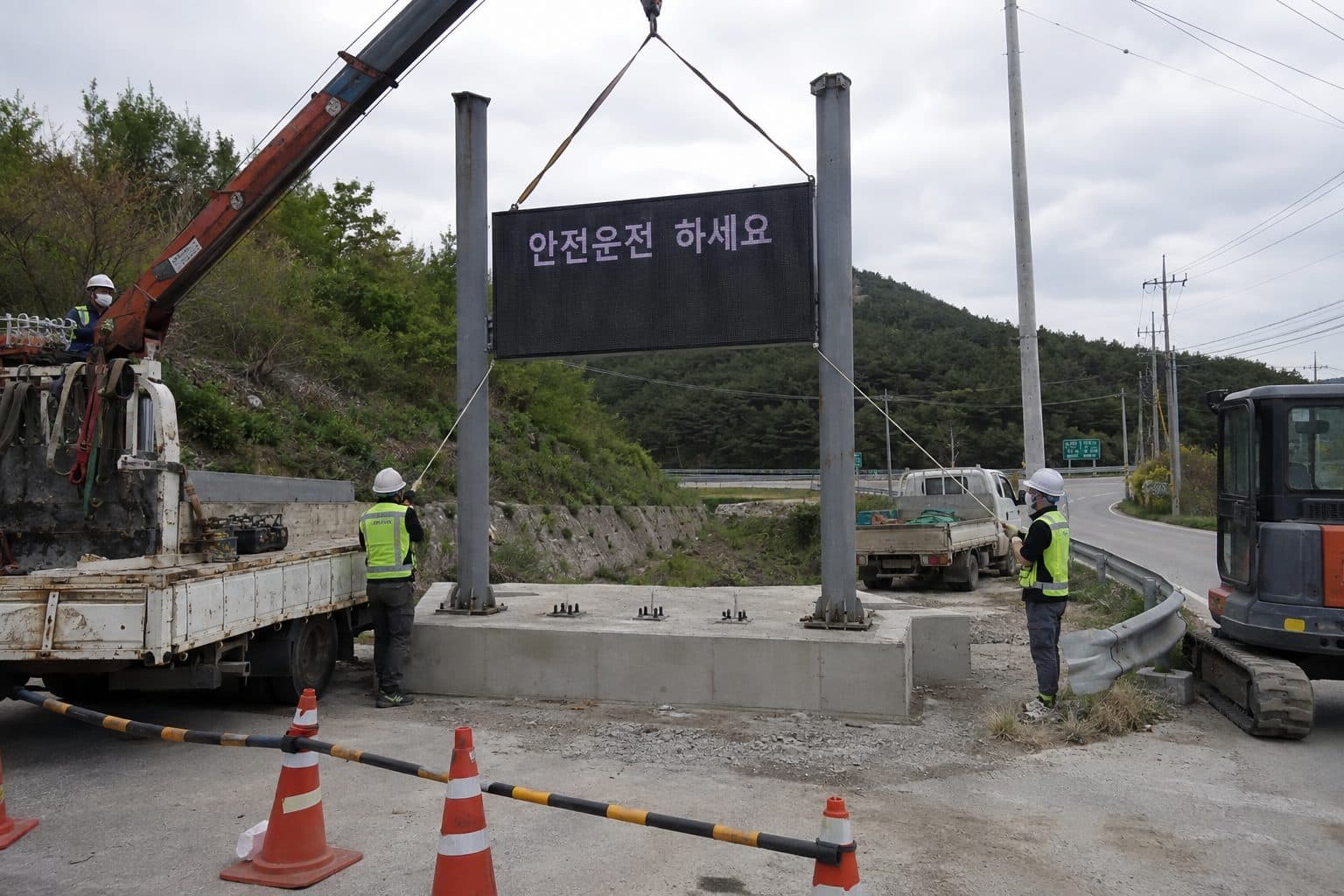

붙일 자리에 맞는 취부 철물을 만들어 고정하고 화면을 올려 정렬합니다. 높은 데 달아야 하면 어떤 장비를 쓸지, 안전 계획을 어떻게 잡을지 미리 협의합니다.
- 소요 기간
- 1~3일 (화면 크기 · 작업 높이에 따라 변동)
- 담당
- 우강테크 시공팀 · 고소작업 협력사
04전기 · 통신 배선

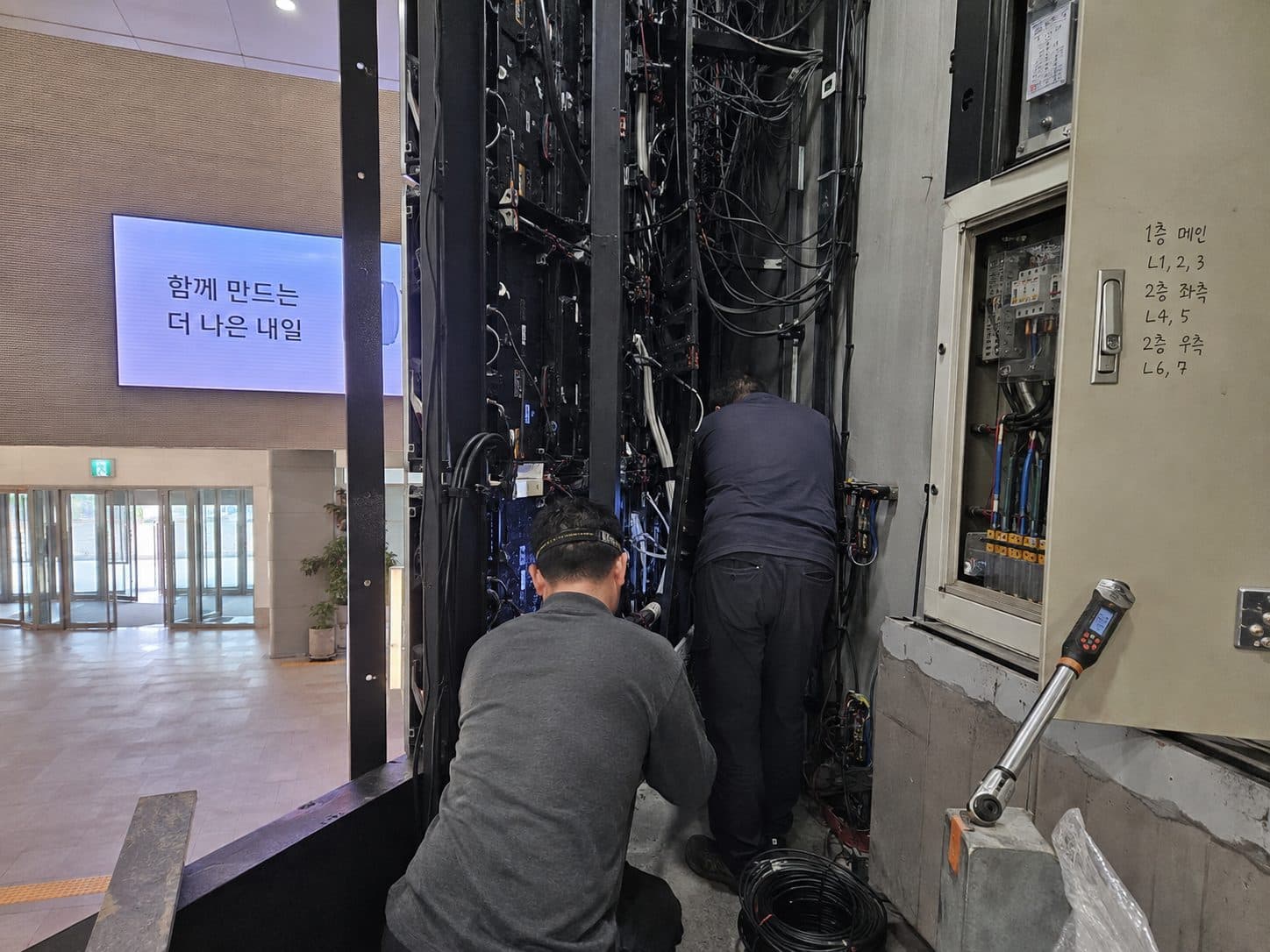

제어함에서 화면까지 배선하고 접지와 차단기 용량을 잡습니다. 건물 분전반에서 제어함까지는 발주처 몫이라, 어디까지가 누구 일인지 실측 때 현장에서 짚어 둡니다.
- 소요 기간
- 1~2일
- 담당
- 우강테크 시공팀 · 전기공사업 등록업체
05제어 설정 · 시운전 검사

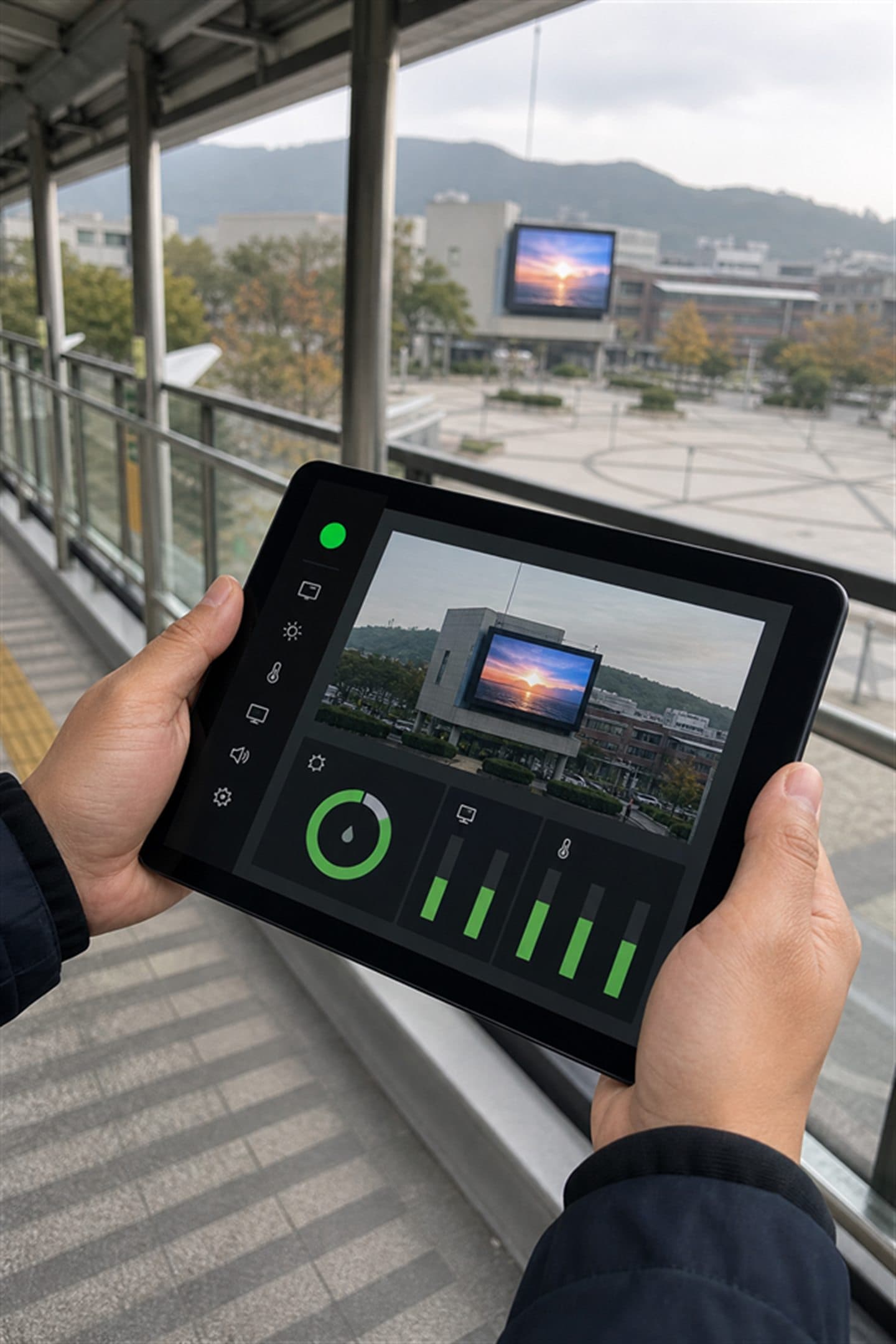

제어기와 미디어플레이어를 달고 화면을 켭니다. 밝기와 균일도를 재서 기준에 못 미치면 여기서 잡고 넘어갑니다.
- 소요 기간
- 1일
- 담당
- 우강테크 기술팀
06인계 · 운영 · 유지보수

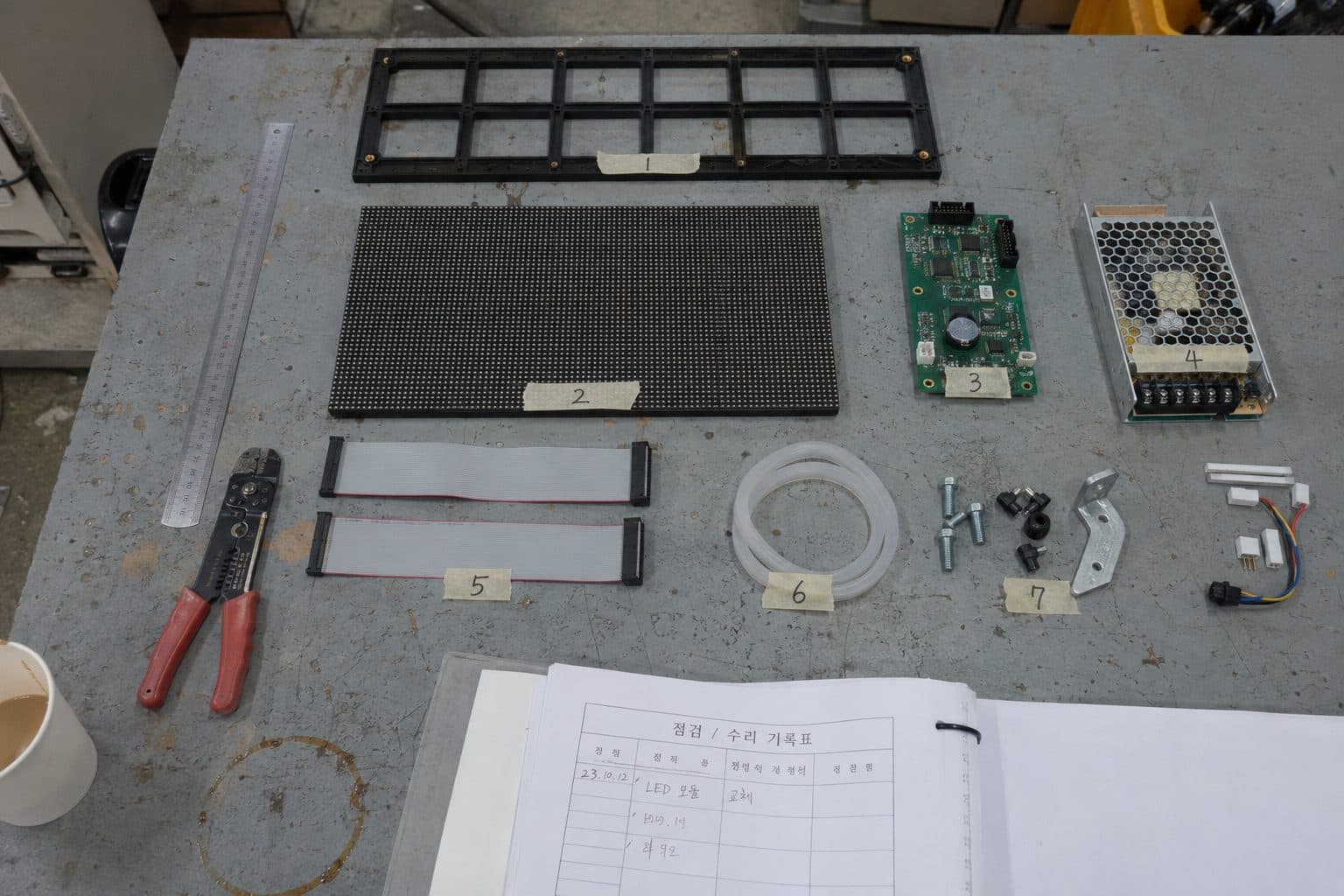

담당자분께 화면 바꾸는 법을 현장에서 알려드립니다. 이후 고장이 나면 원격으로 먼저 보고, 필요하면 가서 모듈만 갈아 끼웁니다.
- 소요 기간
- 인계 1일 · 이후 상시
- 담당
- 우강테크 기술팀 (A/S 접수 창구)
취부 방식
어디에 어떻게 거느냐가 금액을 가릅니다
견적을 비교할 때 금액을 가장 많이 움직이는 건 화면 크기가 아닙니다. 기존 벽을 쓰면 추가 공사가 없고, 지주를 세우면 기초 공사가 붙습니다.
취부 개념도 — 실제 구조는 현장 여건과 구조 검토 결과에 따라 달라집니다
청사 외벽 · 학교 담장 · 로비 벽면
벽부형
기존 벽에 취부 철물을 고정해 화면을 겁니다. 가장 흔하고 가장 저렴합니다. 벽이 하중을 견디는지와 화면 뒤 정비 공간이 나오는지를 봅니다.
금액 영향
추가 공사 없음 (세 방식 중 기준선)
→ 화면 뒤로 못 들어가면 앞에서 정비하는 구조로 갑니다
어느 방식이 맞는지는 실측 때 정합니다. 구조 보강이나 기초 공사가 필요하면 그 범위와 비용을 확정 견적에 따로 적습니다.
